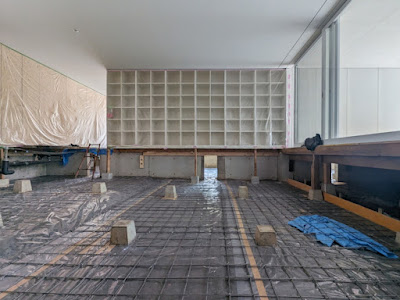

床防湿コンクリート打設の準備を進めています。
とはいえ、ここのところ天候が崩れやすく、
3連休(2月23日~25日日曜)に降った雪がようやく解けてきたと思ったら、
2月29日木曜日、3月1日土曜日も積雪。
来週3月5日火曜日を打設予定なのですが、どうなることやら。
とはいえ、ここのところ天候が崩れやすく、
3連休(2月23日~25日日曜)に降った雪がようやく解けてきたと思ったら、
2月29日木曜日、3月1日土曜日も積雪。
来週3月5日火曜日を打設予定なのですが、どうなることやら。
これまでの過去記事こちらです。
3月1日金曜日 昨晩、またまた積雪です。来週の打設へむけて、 本日は解体ごみの搬出撤去を予定していましたが、 解体材が雪で埋まっている! |
3月5日火曜日 本日コンクリート打設です。 天気予報によると、午前中いっぱいは曇りにつき、 朝一番で打設します。ミキサー車は大型10t 約4㎥×2台分を打設します。 |
ポンプ車はブーム付き。 駐車場から届いてしまうすぐれもの。 シンゴジラも倒せそうですね。 |
打設風景。 トンボで均し、土間用左官コテで表面をしごきます。 コンクリートの凍結温度は水セメント比によって 若干異なりますが、氷点下1度といわれています。 今回打設は極寒期と呼ばれる2月ですので、 生コンプラントで予め 耐寒促進剤を添加してもらっています。 外気温が氷点下3度でも生コンが凍らなくなります。 |
現在11;30 打設完了と同時に雪が降ってきました! 職人の皆さん! 風邪ひくので今日は早めに上がりましょう! お疲れさまでした! |
打設後風景。 |
現在の気温2度。 耐寒促進剤を混入しましたが、 天気予報に反して夜間、 気温が急降下することもあるので、 念のため、石油ストーブを焚いて、一晩過ごします。 |
